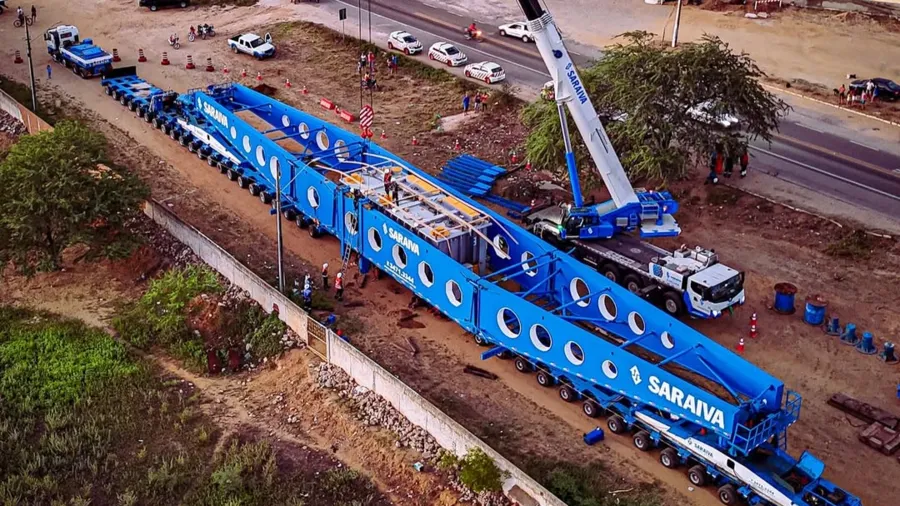

O transporte do transformador de 250 toneladas que está na Paraíba vai ser retomado a partir da segunda-feira (31), pela manhã, segundo informou o Departamento de Estradas de Rodagem da Paraíba (DER-PB). O equipamento está estacionado na cidade de Soledade, e passa por uma transferência de carreta antes de ser transportado para o Parque Eólico Serra da Palmeira, no Seridó do estado.
De acordo com o gerente de transportes do DER-PB, Fleming Cabral, o processo de transferência do transformador para outro tipo de carreta-prancha é necessário para que ele consiga ser transportado pela PB-117, uma rodovia estadual.
“A prancha que foi utilizada para o transporte do Porto de Suape até Soledade é só para rodovias federais. Para as rodovias estaduais, por causa do dimensionamento da via, foi feito um estudo e planejado o transporte do transformador por outro tipo de prancha, menor, de cerca de 60 metros. Este processo de transferência entre carretas leva em torno de dois dias, e o transformador vai estar pronto para ser transportado no sábado”, disse.
Apesar da conclusão do processo no sábado (29), segundo Fleming, a equipe da transportadora vai fazer um descanso planejado no domingo (30). “Na segunda pela manhã iniciaremos o serviço de transporte no trecho de 42 quilômetros até o parque eólico em Nova Floresta. O serviço vai ser feito sempre durante o dia, e à noite foram escolhidos pontos onde a carreta ficará estacionada, com equipe de plantão e sinalização adequada”, explicou o gerente.
O percurso do comboio da carreta foi feito com apoio da Polícia Rodoviária Federal (PRF) durante o percurso nas rodovias federais, que terminou na quarta-feira (26). Para a escolta na PB-117, o comboio vai contar com o apoio do DER-PB, da Polícia Militar, do Batalhão de Policiamento de Trânsito (BPTran) e do Corpo de Bombeiros.
“Para que o transporte seja feito em segurança, pedimos a compreensão da população que mora na região, para que tenham paciência com o trânsito, que vai ser afetado durante a passagem deste equipamento. Em alguns pontos, haverá interdição total do trecho até que o caminhão conclua o percurso, portanto pedimos que quem tenha viagem planejada para a região, que altere a rota para evitar transtorno. Além disso, pedimos que todos obedeçam à sinalização, sobretudo os motociclistas”, concluiu Fleming.
Programação da segunda-feira (31)
- A partir das 5h da segunda-feira (31), o Departamento de Estradas de Rodagem da Paraíba (DER-PB) vai liderar a operação planejada, da cidade de Soledade até o Complexo Eólico Serra da Palmeira, localizado no município de Nova Palmeira.
- A mobilização começará às 5h, com previsão de início do transporte às 7h.
- A previsão é que a logística, que envolverá o apoio de diversos órgãos de segurança viária e trânsito, seja concluída entre 12h e 13h, com o trajeto sendo realizado pela Rodovia Estadual PB-177.
Transformador vai para parque eólico
O transformador de 250 toneladas, que está sendo transportado pelas rodovias federais da Paraíba, fará parte do Parque Eólico Serra da Palmeira. O equipamento converte a energia eólica em elétrica, conduzindo a energia gerada para o operador do sistema elétrico. Ele foi produzido numa fábrica na China e transportado ao país pela CGT Brasil, empresa responsável pela construção da subestação no interior paraibano.
O complexo eólico será composto por 108 aerogeradores, distribuídos entre diversas cidades da Paraíba: 36 em Picuí, 33 em Nova Palmeira, 25 em Pedra Lavrada, 10 em São Vicente do Seridó e quatro em Baraúna. Com uma potência instalada de 648 MW, o parque será capaz de abastecer até 1,7 milhão de pessoas.
Com Jornal da Paraíba
